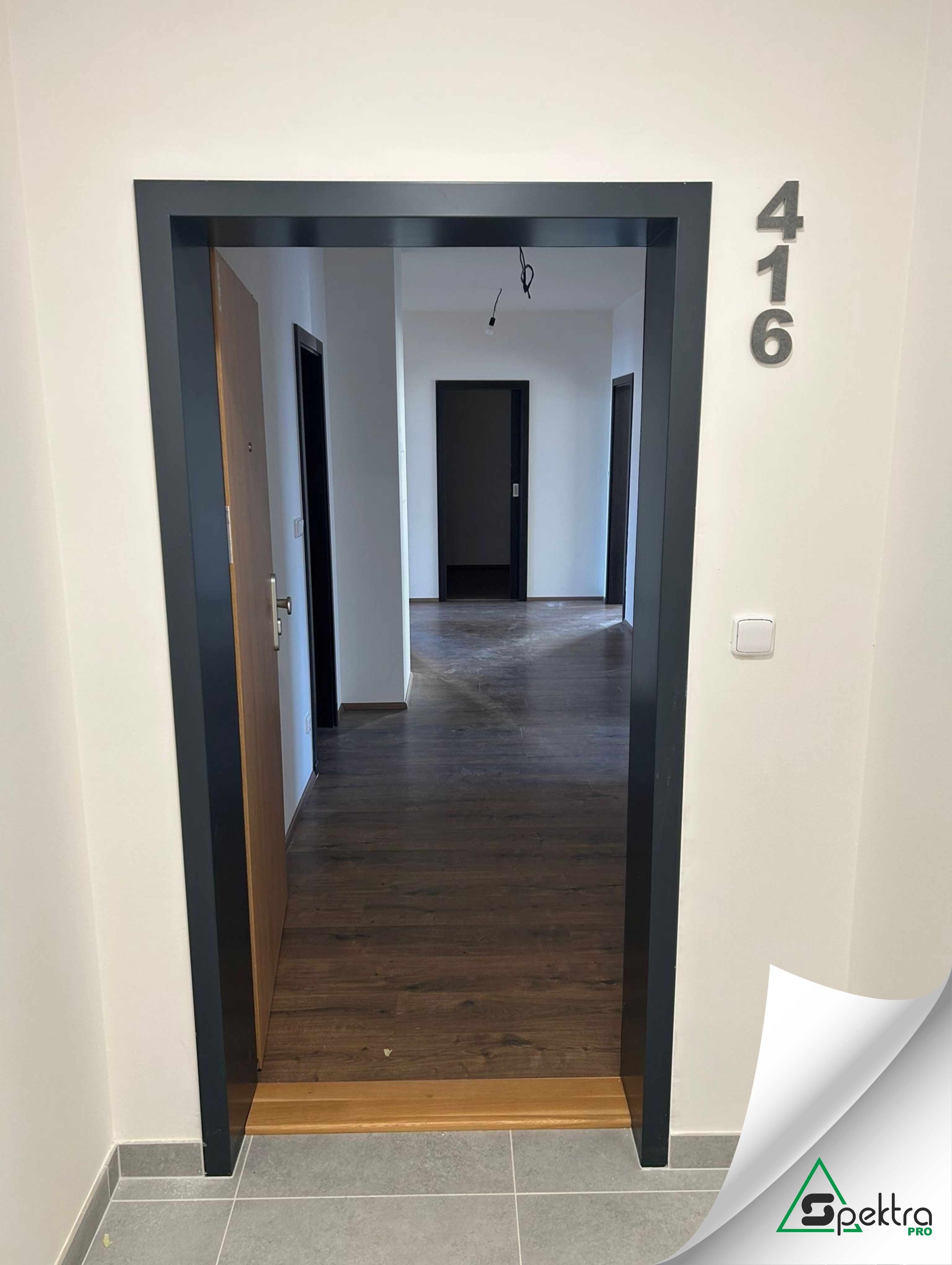

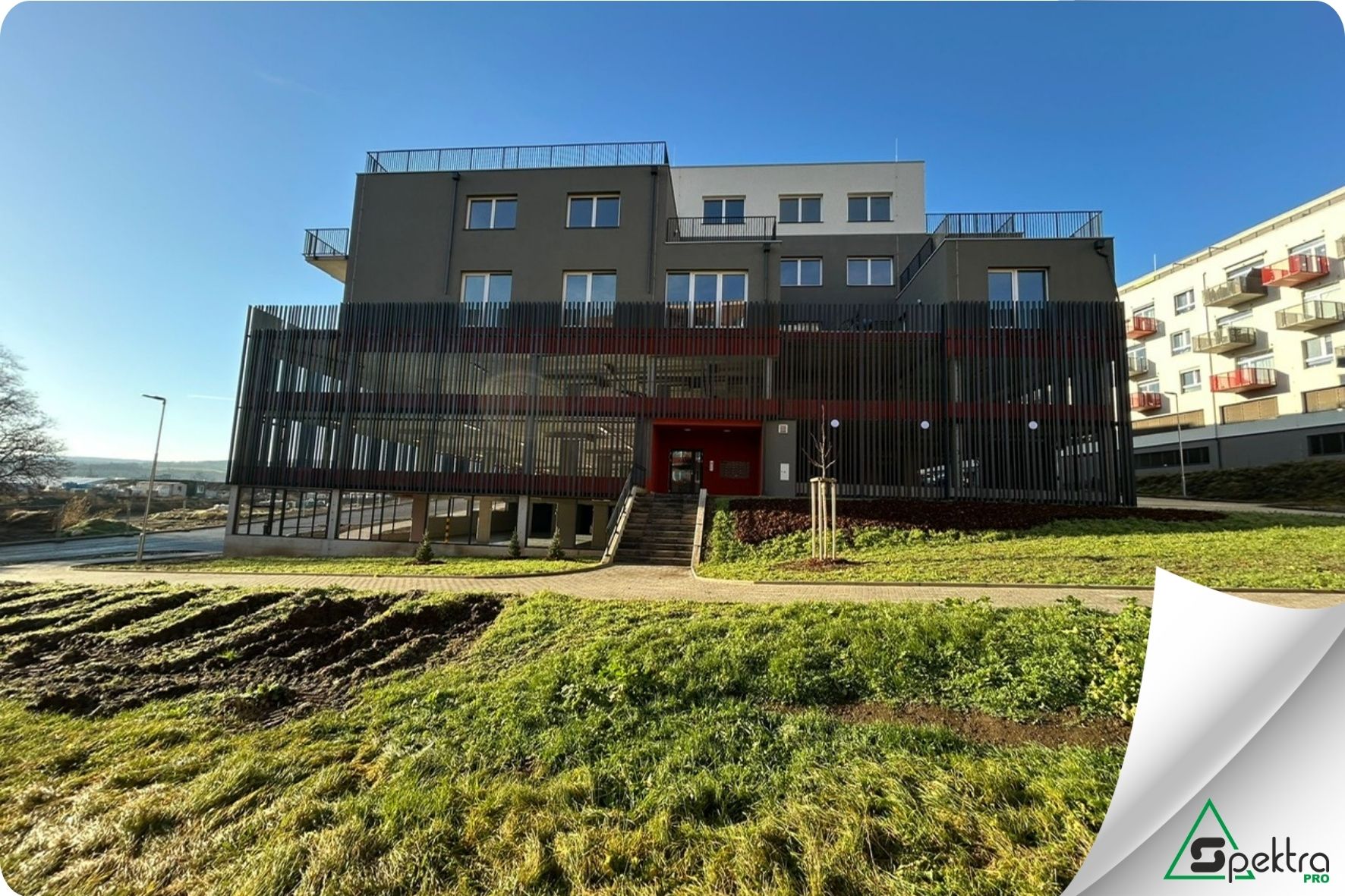

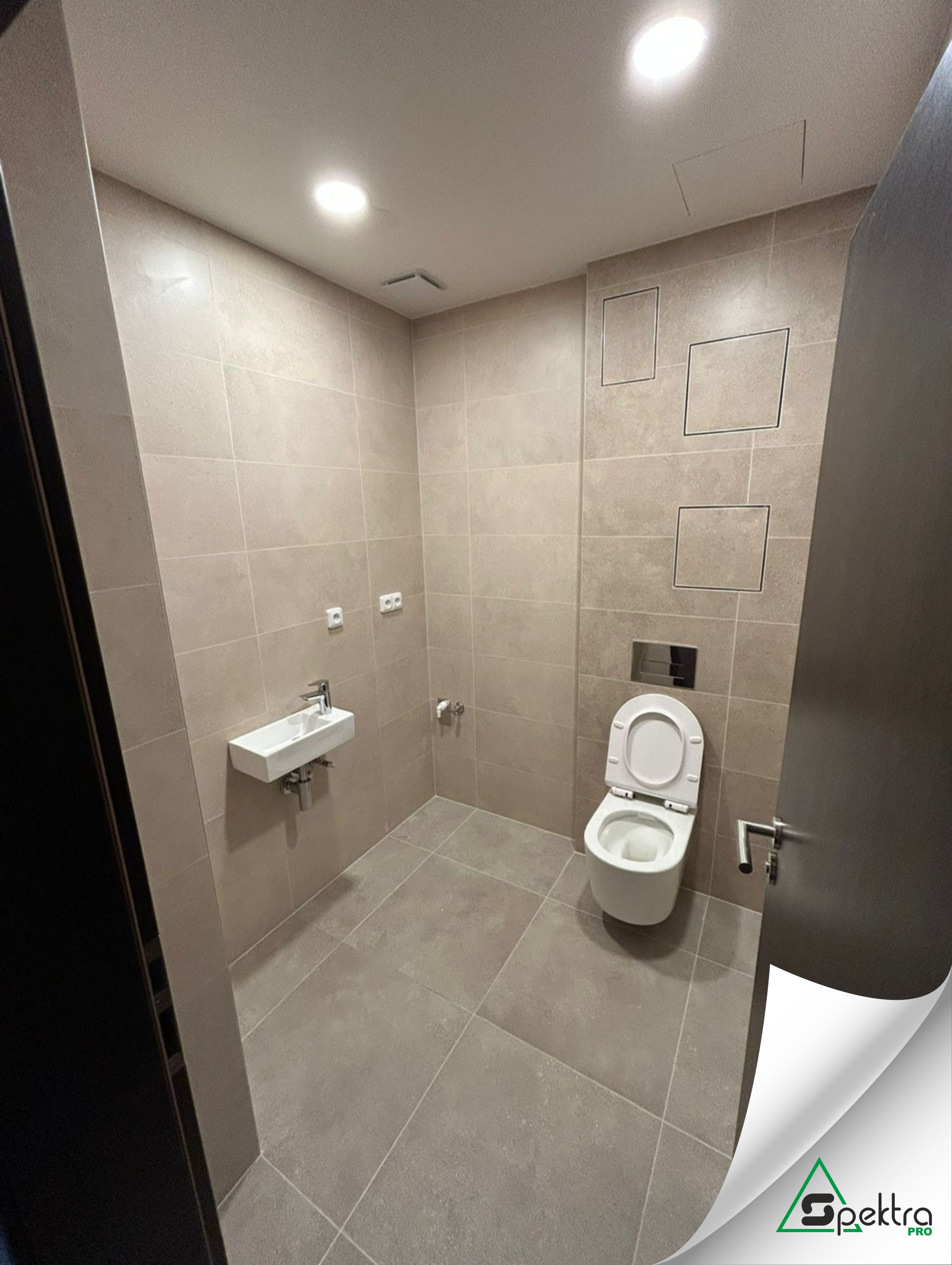

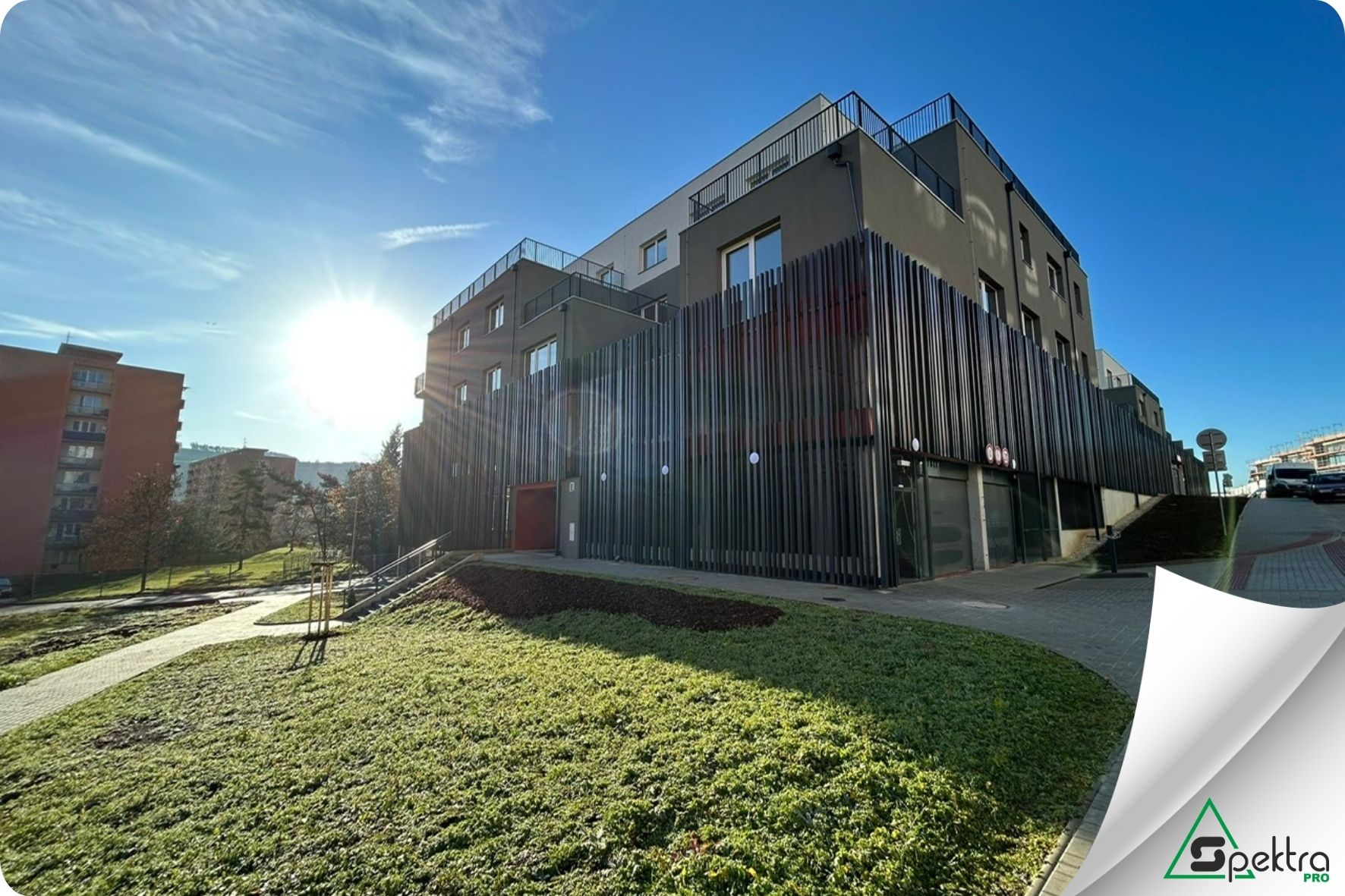

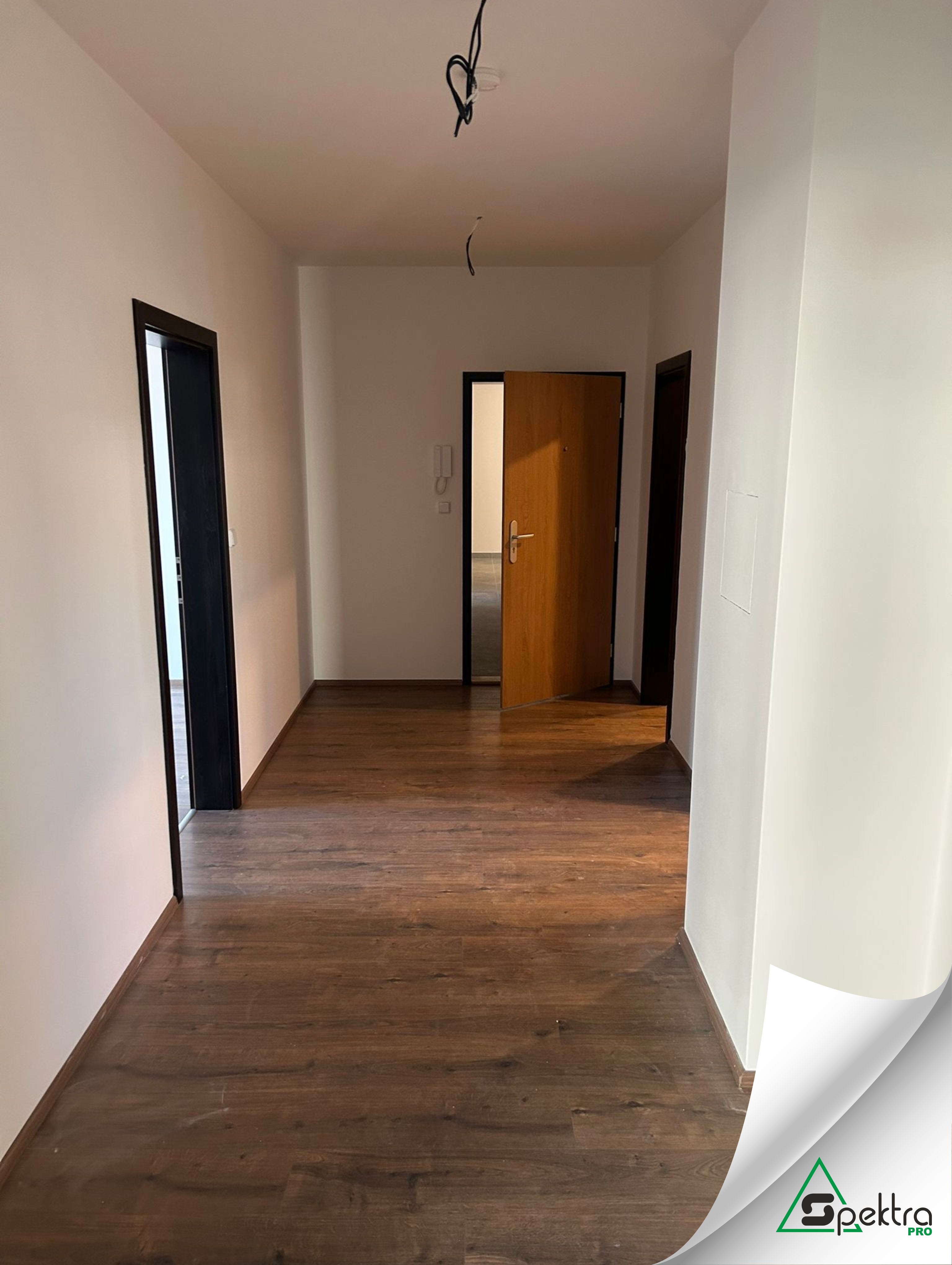

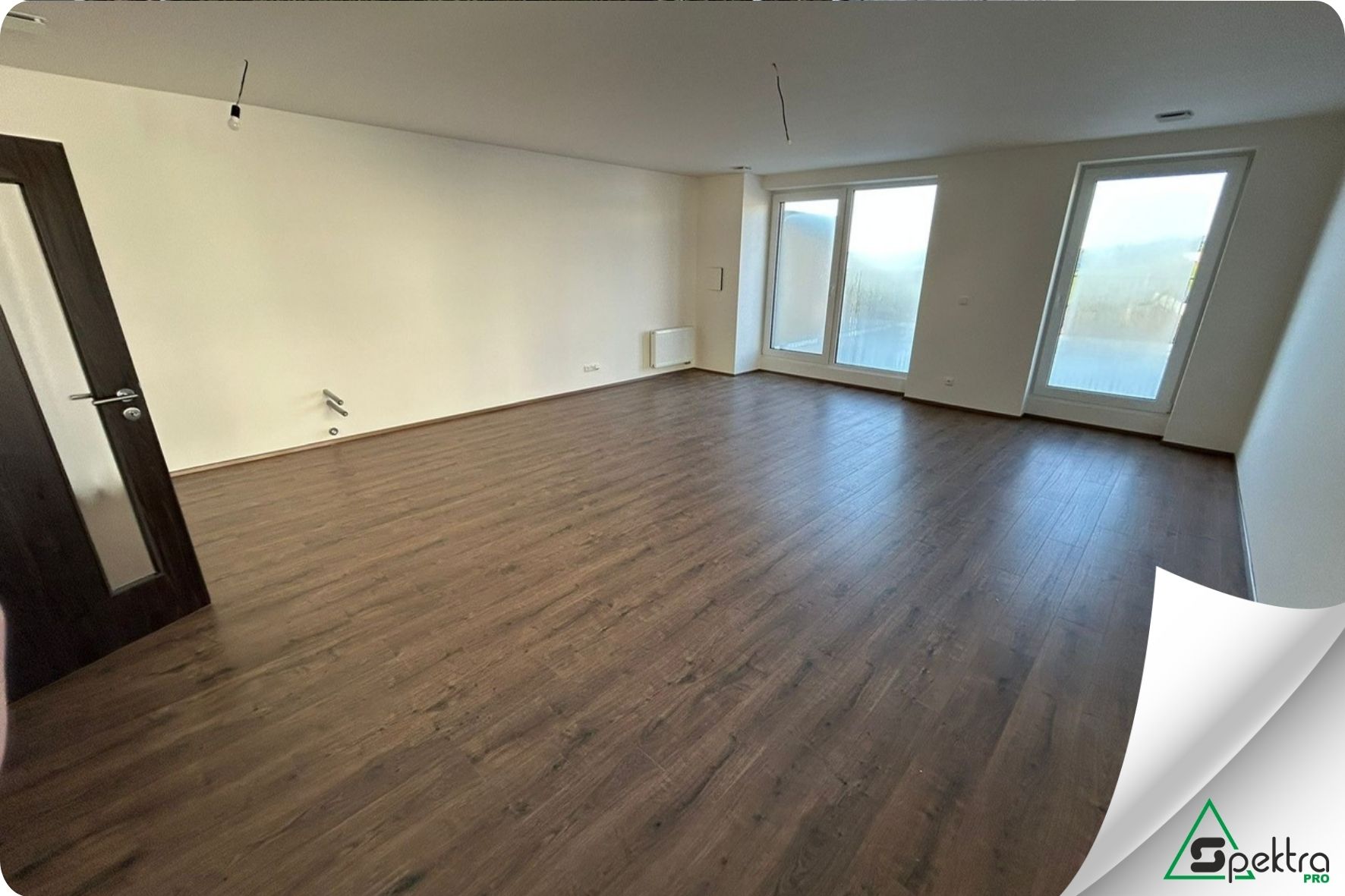

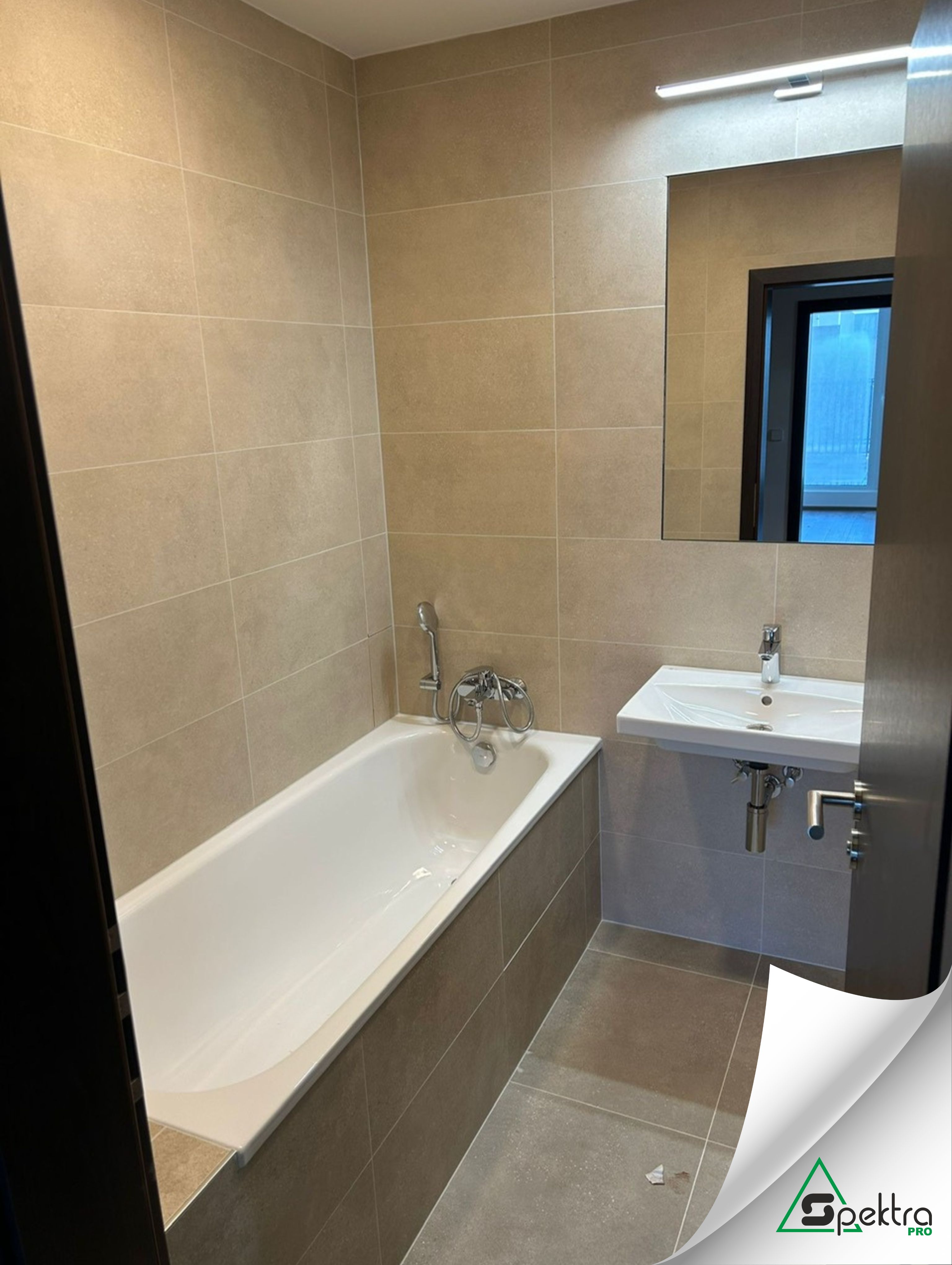

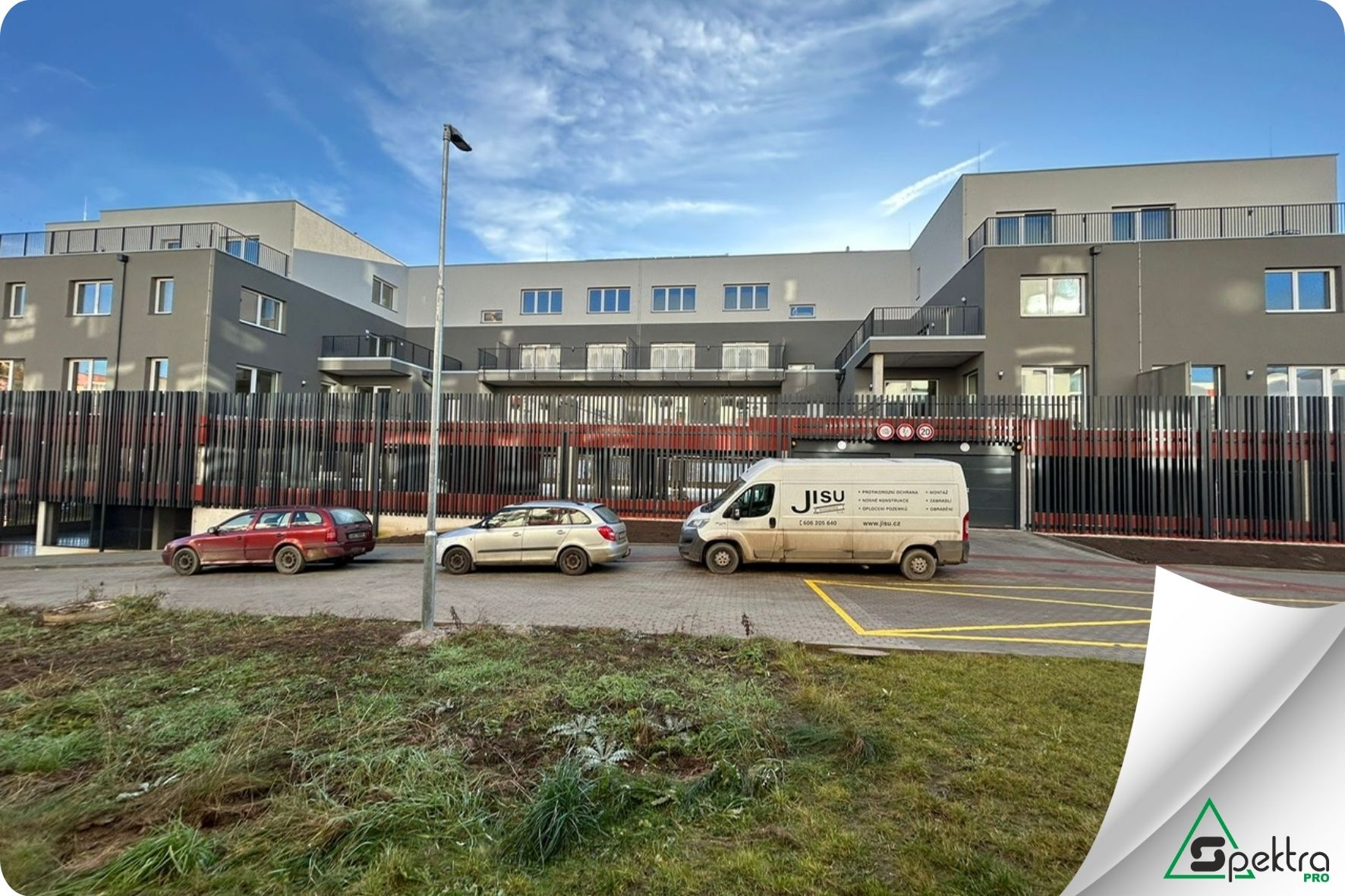

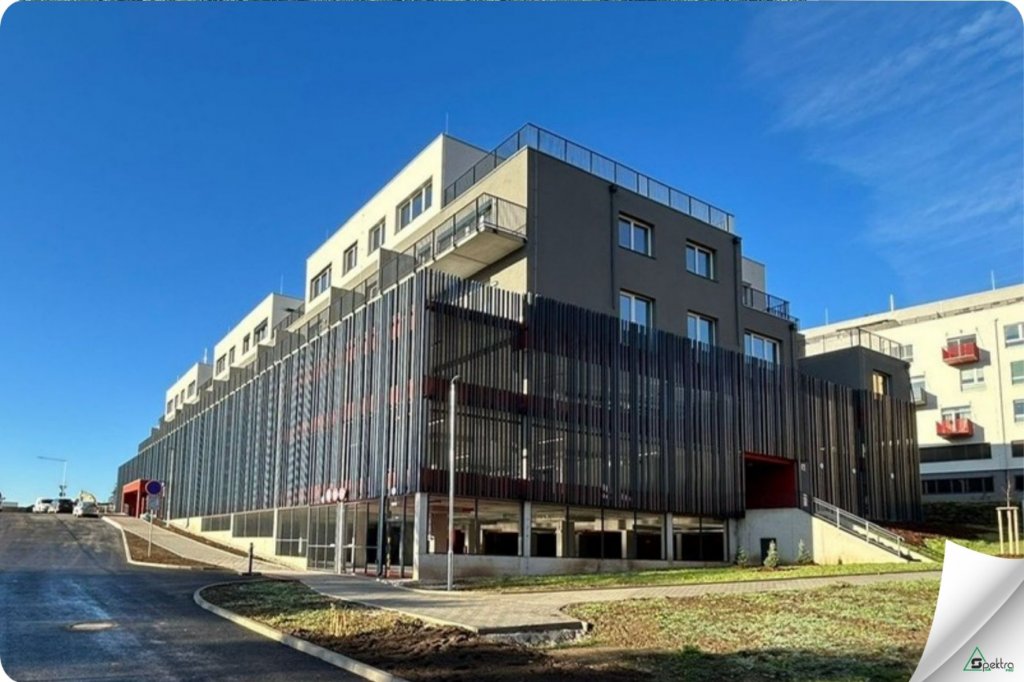

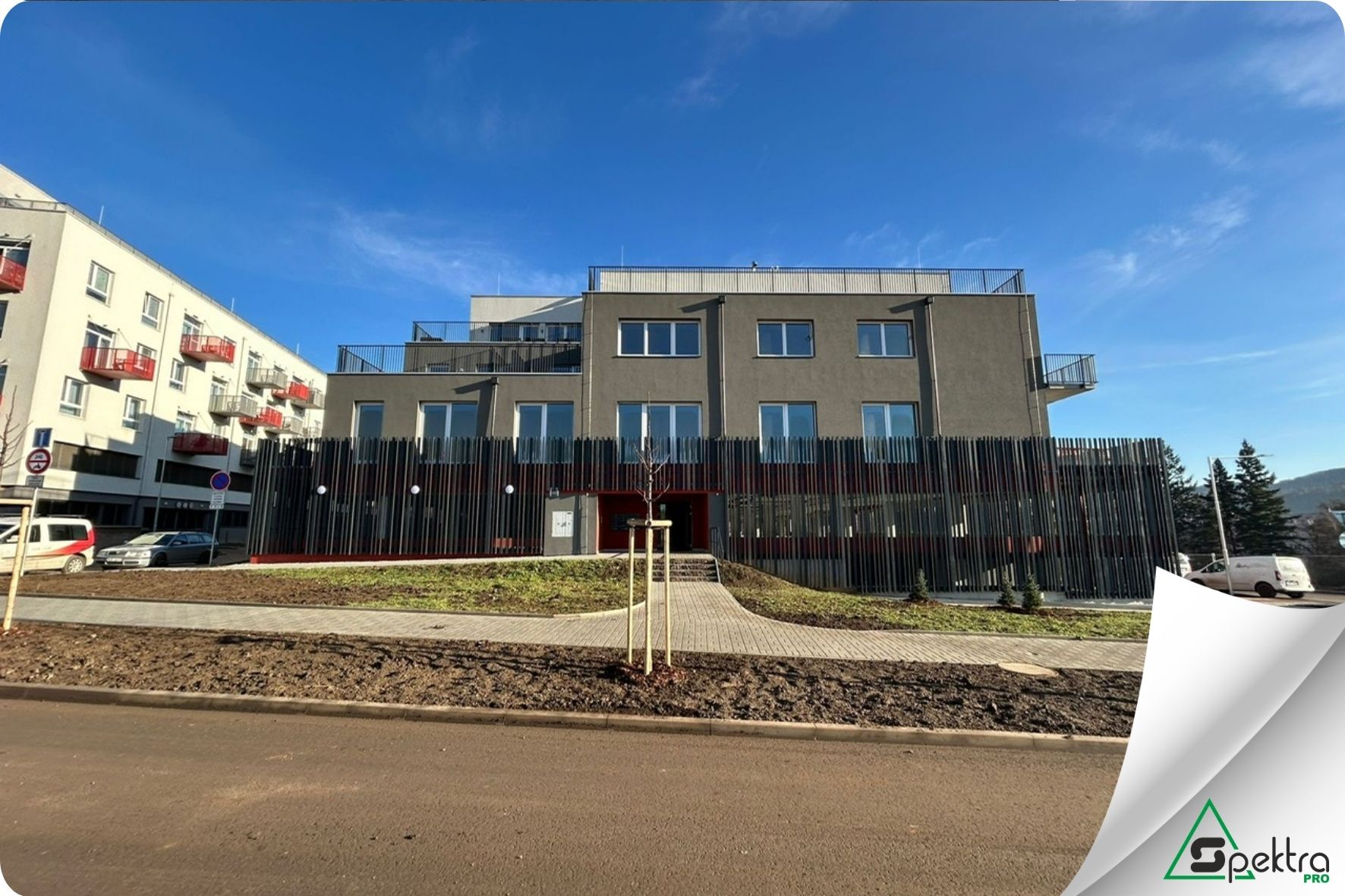

březen 2025

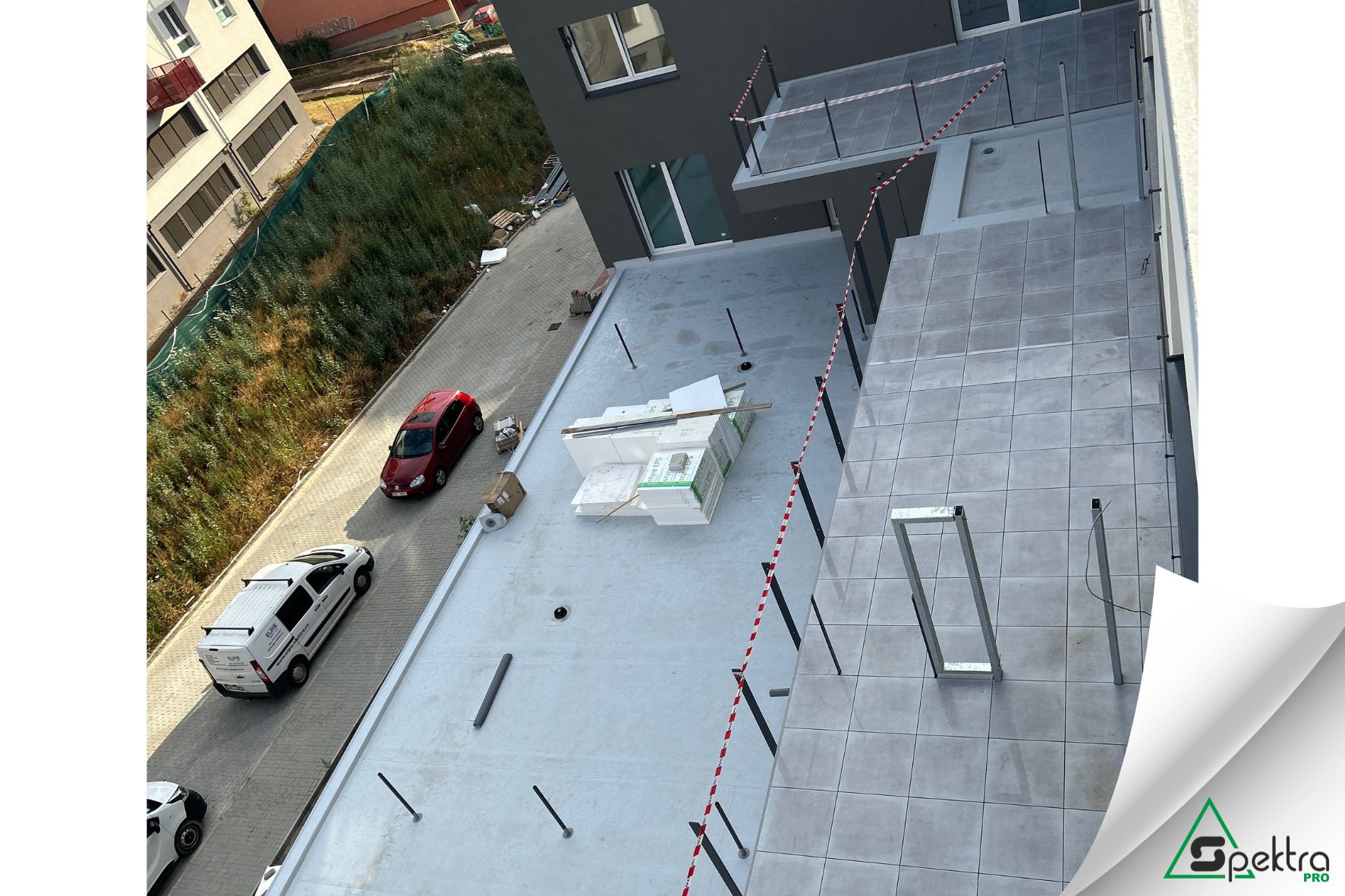

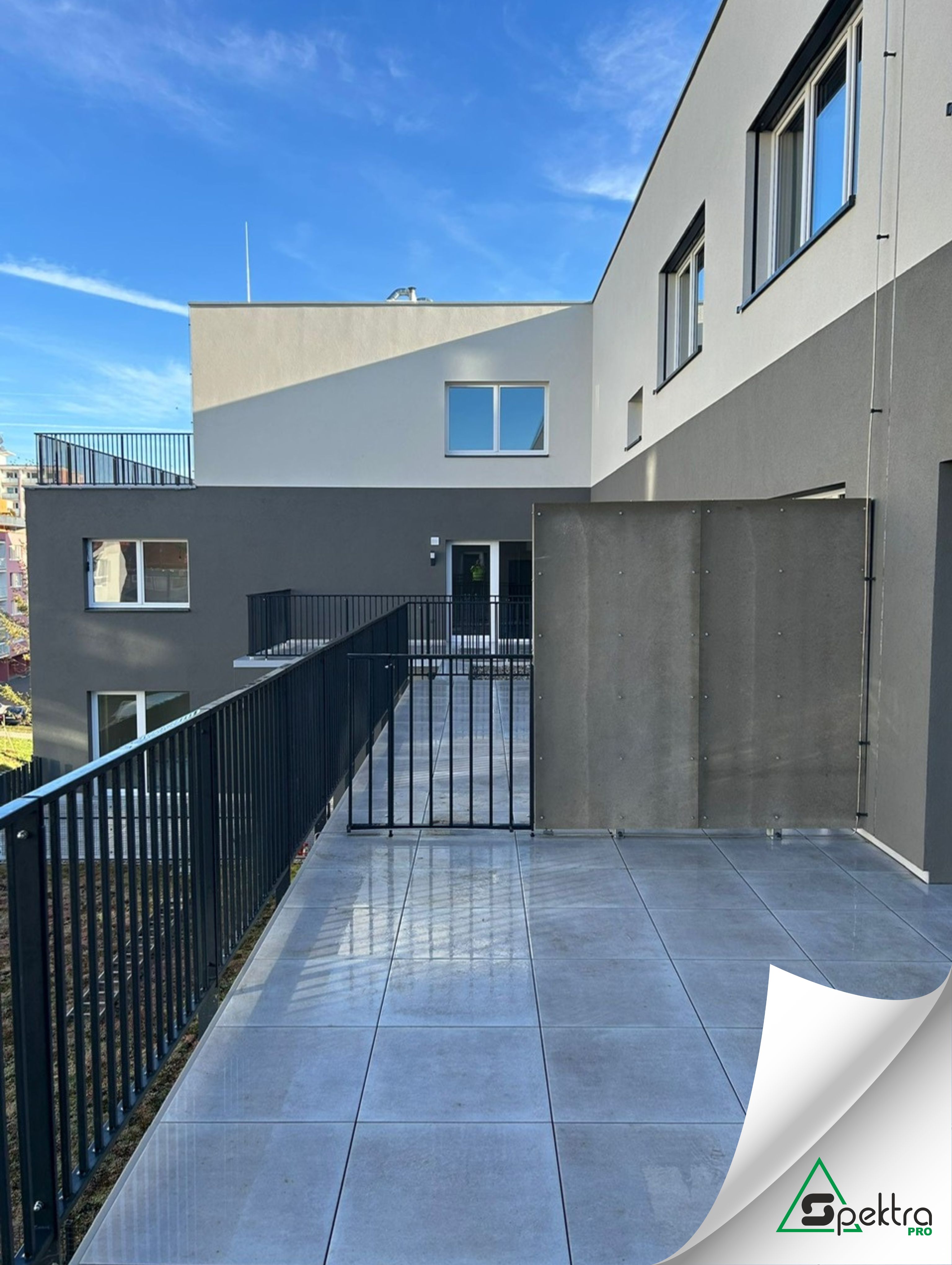

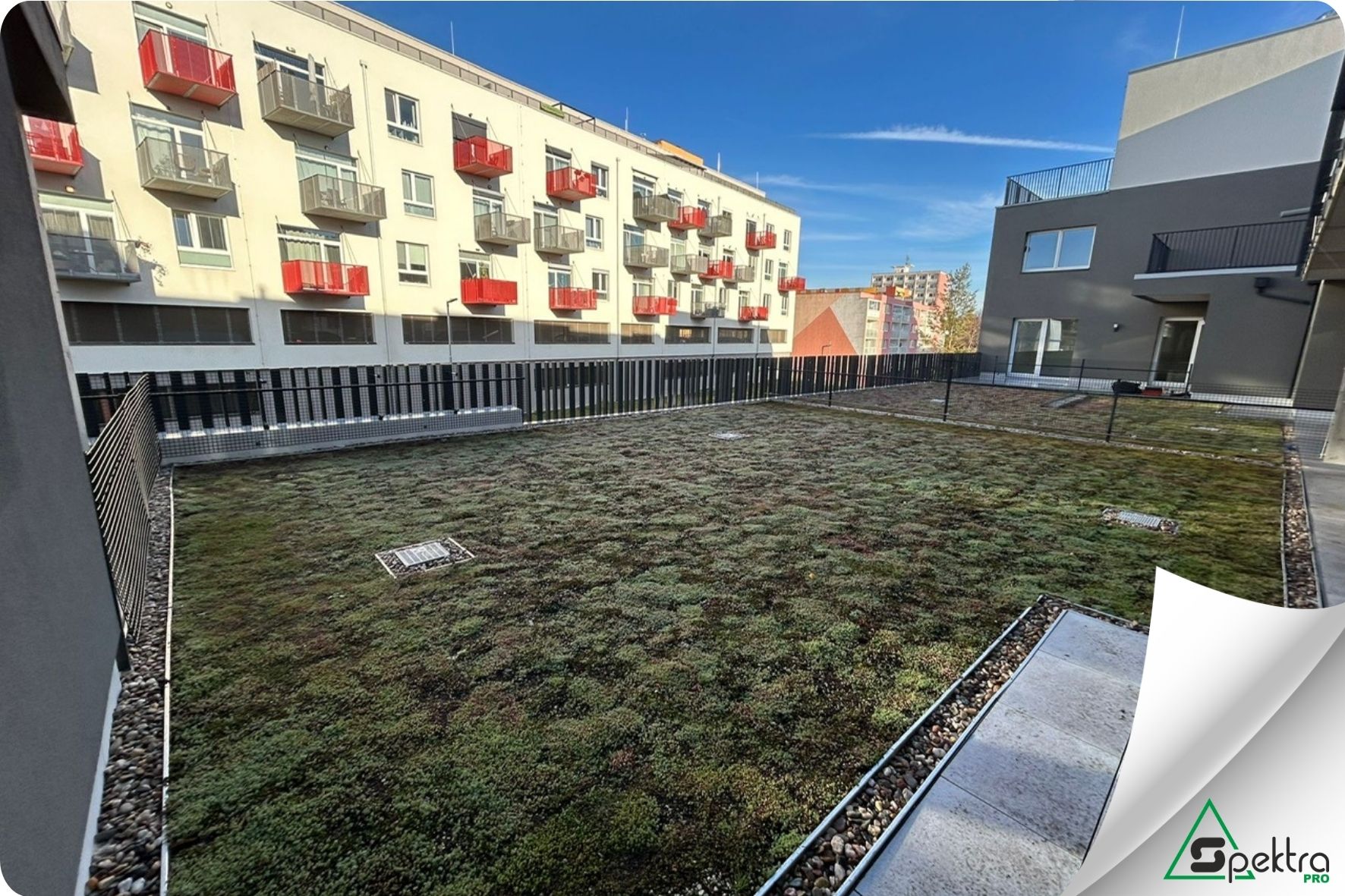

Začali jsme provádět práce vně objektu. Je zrealizována komunikace se sjezdy do garáží do 1.NP a 2.NP, popelnicová stání. Dle klimatickcých podmínek započaly práce na zateplení objektu, probíhají montáže zámečnických prvků jako jsou výplně garážových otvorů, dělící stěny, sloupky zábradlí a konzoly pro zavěšenou fasádu.
Pokračují práce uvnitř objektu.
únor 2025
Pokračujeme s pracemi uvnitř objektu, vzhledem ke klimatickým podmínkám se objekt po částech temperuje a provádí se vnitřní omítky, rošty pro SDK předstěny a podhledy. Provádíme dle počasí a teplot po uzavřených a ucelených částech skladbu střešního pláště. Pokračujeme v provádění venkovních objektů (popelnicová stání, sjezdy do garáží apod.)
listopad 2024
září 2024
V září 2024 bylo dokončeno zdivo třetího nadzemního podlaží a pokračují práce na vyzdívkách obvodových a vnitřních stěn čtvrtého nadzemního podlaží. Současně probíhá montáž okenních a dveřních výplní ve třetím nadzemním podlaží.

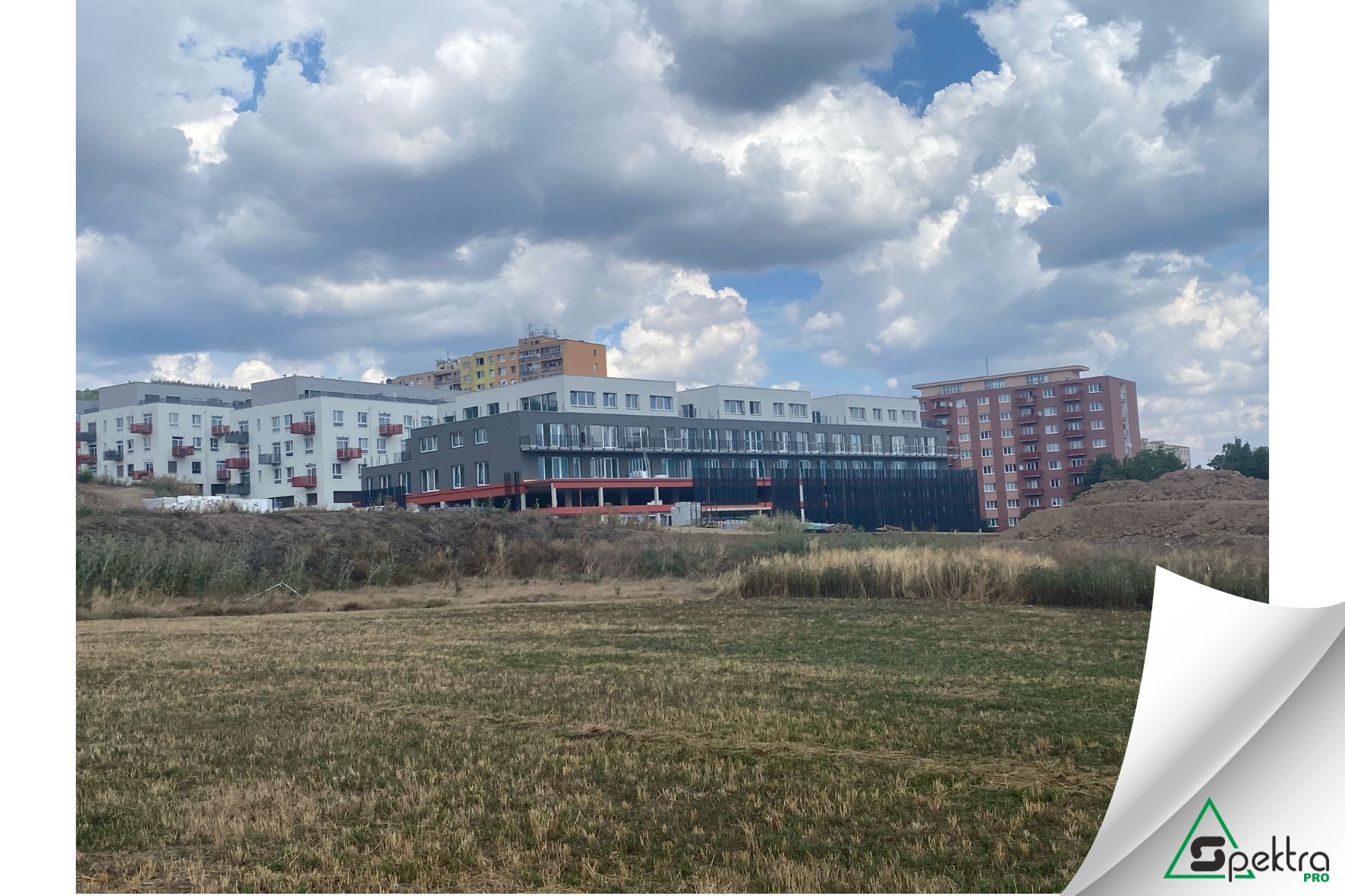

červen - červenec 2024

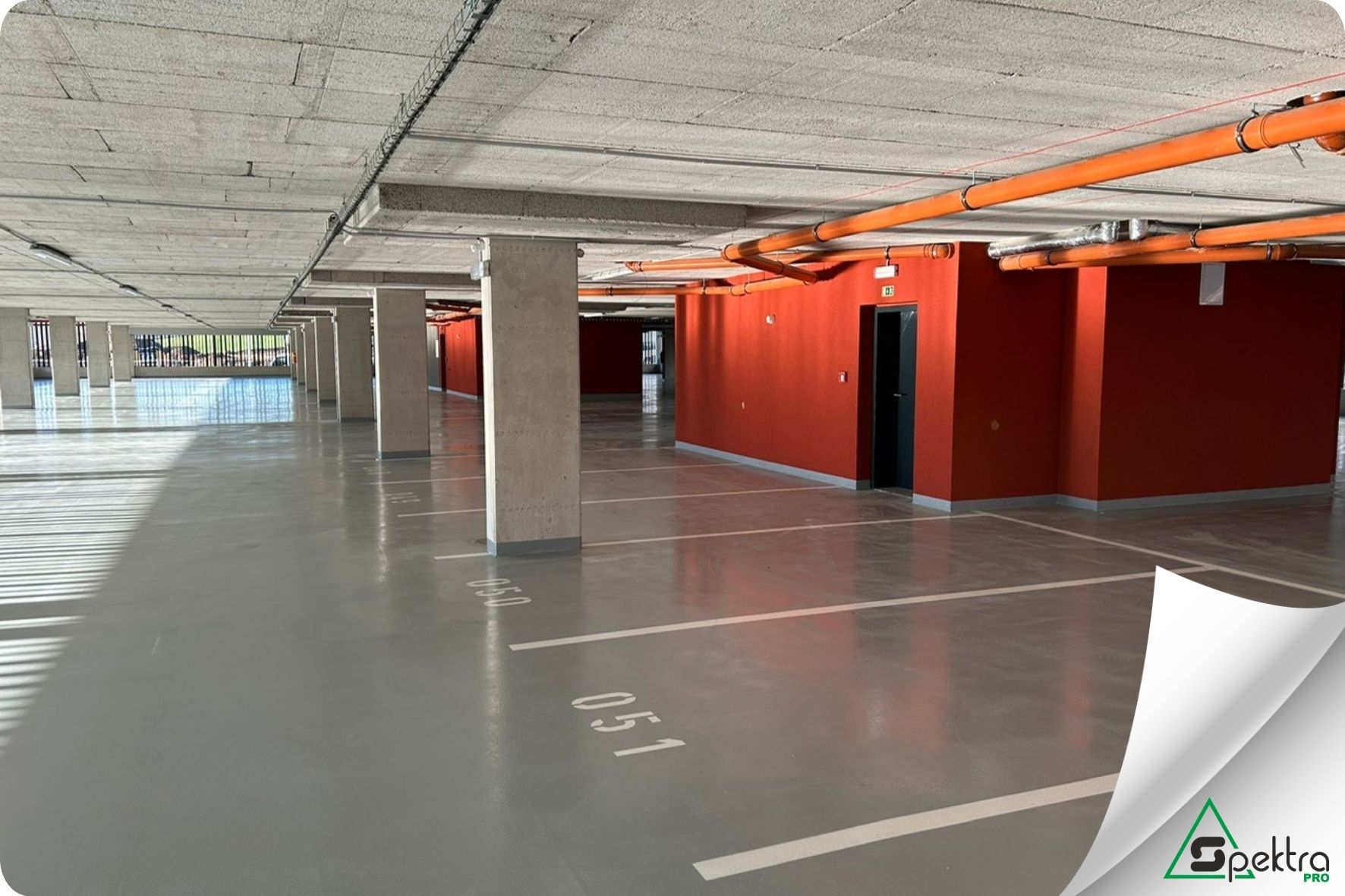

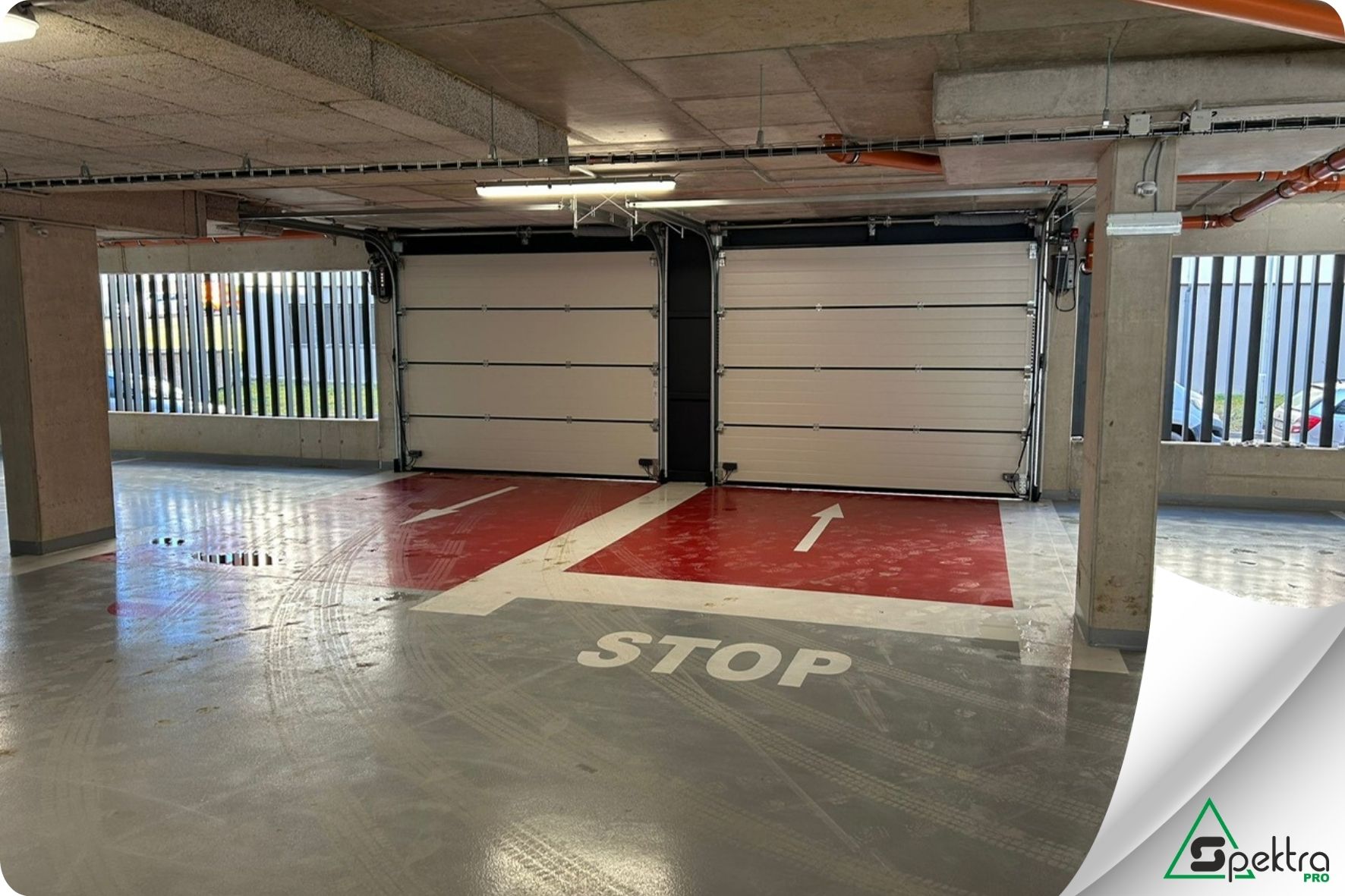

V tomto období byly dokončeny stropy čtvrtého nadzemního podlaží a právě probíhají práce na monolitických konstrukcích pátého, posledního nadzemního podlaží. Veškeré vestavby prvního podzemního až druhého nadzemního podlaží, včetně garáží, technického zázemí a vstupů, jsou dokončeny. Současně probíhá vyzdívání třetího nadzemního podlaží, které je určeno k bydlení.
květen 2024
V tomto měsíci provádíme monolity ve třetím nadzemním podlaží a vestavby samostatných garáží v 1.PP a v 1.NP.
duben 2024
Provádíme monolity ve druhém nadzemní podlaží a poslední polovinu stropní desky nad prvním nadzemínm podlažím, která se bude strojně hladit, což bohužel ovlivňuje bezprostřední okolí zvýšeným hlukem.
Všem se velmi za nepohodlí omlouváme.
Dále započaly práce na vyzdívkách vestaveb pro samostatná stání v garážích.
únor 2024
Provádí se základové desky a konečně se začínáme zvedat a jsou provedeny některé sloupy a stěny z východní strany objektu.
leden 2024
Práce na BD5 pokračují v rámci možností současných klimatických podmínek.
Jsou provedeny piloty, provádí se ležatá dešťová a splašková kanalizace pod deskou a okolo objektu, podkladní lože, podkladní betony, výztuže patek nad pilotam, dna výtahových šachet.
září 2023
Započaly práce na BD5 Máchovna.
Proběhla příprava staveniště a provedení pažící stěny pro následné zemní práce a provedení plochy pro založení objektu.
Nyní pracujeme na pažení a provádění HTÚ.
